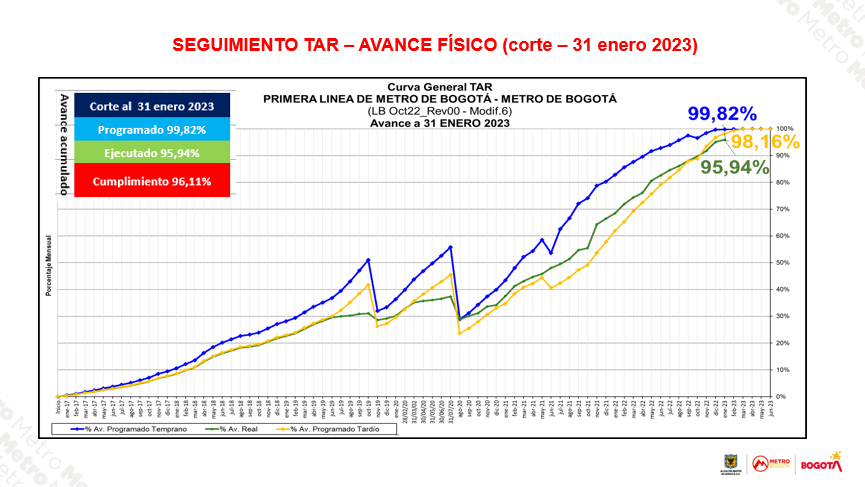

El Traslado Anticipado de Redes (TAR), a cargo de la Empresa Metro de Bogotá, consiste en realizar las obras necesarias para desplazar y reubicar las redes matrices y principales que generan interferencia a lo largo de los 24 kilómetros el trazado de la Primera Línea del Metro de Bogotá. Este proceso de traslados se ejecuta a través de acuerdos marco y específicos con cada una de las empresas de servicios públicos, propietarias de las redes, de acuerdo con lo establecido en la Ley de Infraestructura.Actualmente, el programa del traslado anticipado de redes se encuentra en fase de obra, para la cual, a continuación, se relaciona la curva de avance:Avance financiero y de ejecuciónLa Empresa Metro comparte el avance en las actividades de traslado anticipado de redes, una de las obras que muestra mejores indicadores, tanto en su ejecución como en el componente financiero:Presupuesto TAR (pesos corrientes) al 31 de eneo de 2023Empresa Total compromisos vigente (CRP) Corte enro 2023Proyectado 2023*Total TAR proyectado% avance de obraEEAB$ 200.231.745.644$ -$ 200.231.745.64492,57 %ENEL$ 43.705.001.815$ -$ 43.705.001.815100 %VANTI$ 9.036.217.898,59$ -$ 9.036.217.898,59100 %ETB$ 59.049.819.171$ -$ 59.049.819.171100 %TELEFÓNICA$4.629.463.810$2.500.000.000$ 7.129.463.810100 %TOTAL$316.652.248.338,59$ 2.500.000.000$ 319.152.248.338.5995,94 %*Los ductos que contendrán estas redes debe trasladarlas ML1 por corresponder a redes secundarias de ENEL, de las cuales Telefónica es arrendataria; las actividades a cargo de EMB consistirán únicamente al traslado del cableado, cuando los ductos ya hayan sido trasladados por ML1.Frente al avance de la ejecución, tal y como lo muestra la tabla, se evidencia que el traslado de redes de Vanti culminó en su totalidad. Las demás empresas de servicios públicos se encuentran desarrollando a buen ritmo esa actividad, que en general cuenta con más de un 50 % de adelanto.(Corte 31 de enero de 2023)Empresa de servicio públicoEjecutadoEn obraEliminadasProyección ejecución 4to trimestre 2023TOTALEAAB14122028ENEL COLOMBIA70--7ETB3904-43VANTI110--11TELEFÓNICA100222*34TOTAL8112822123*Los ductos que contendrán estas redes debe trasladarlas ML1 por corresponder a redes secundarias de ENEL, de las cuales Telefónica es arrendataria; las actividades a cargo de EMB consistirán únicamente al traslado del cableado, cuando los ductos ya hayan sido trasladados por ML1.A continuación, podrá conocer las obras de traslado de redes relevantes en ejecución por cada convenio:Empresa de Acueducto y Alcantarillado de BogotáEnel Colombia S.A. E.S.PVanti-Gas NaturalTelefónica Empresa de Telecomunicaciones de Bogotá
